陽春三月,傳家在珠海日漸崛起的西區——電力家和城紅紅火火的進場施工了。電力家和城位于廣東珠海市斗門區的高檔生活社區樓盤,畔湖而筑,坐擁白藤湖原生態自然景觀,是西區休閑宜居的勝地。
此次傳家負責的是家和灣花園G區一期批量裝修工程施工,這次傳家做了什么工程呢,且聽小傳慢慢道來~

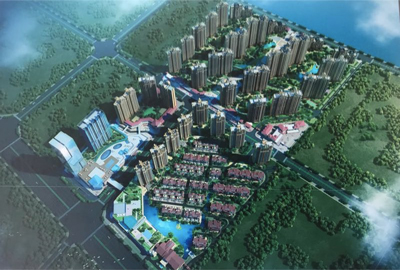

▲電力家和城鳥瞰圖
項目規模:兩個單元,其中每個單元包括:3層電梯廳;
標準層套房:31層標準層每層3套房,兩個單元合計186套房
其中137.89平(套內102.15平)的62套、96.94平(套內71.81平)的62套、117.21平(套內87.21平)的62套。
開工日期:2018年3月1 日
竣工日期:2018年7月30日
工 期:合同工期180日(實際工期152日)
2018年7月底,電力家和城4、5、7#開始交樓,傳家所負責的批量精裝項目收樓比例高達98%,186套只有5套需要整改,其中需要整改的都是業主們提出的小問題。甲方對于傳家的專業性給予了高度肯定——可以稱當此次批量精裝工程的樣板和業內標桿。

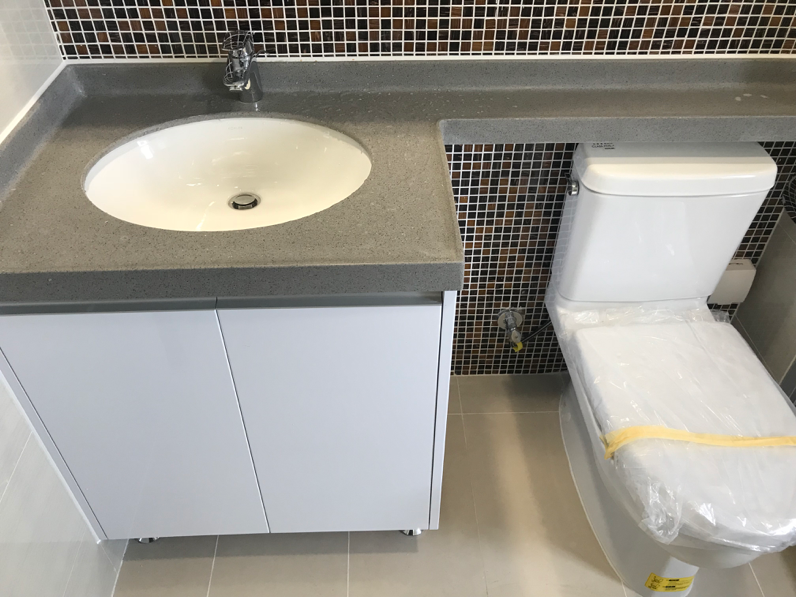

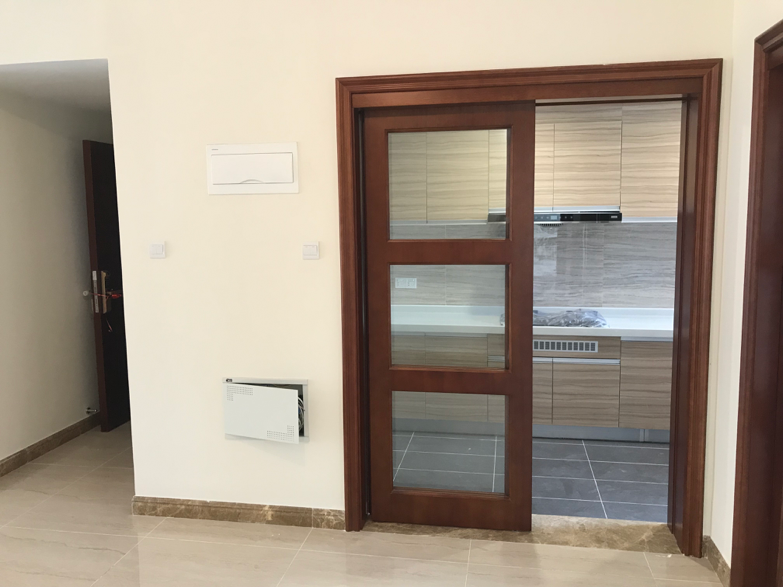

▲批量精裝修
獲此殊榮,傳家團隊的小伙伴們當然不是一日所成。小傳了解到,我們從技術總控,到每一位工班組的成員,匠人精神深入心中,在工程期間克服了重重困難,在規定時間內保質保量的完成了任務。
困難一:去年因臺風“天鴿”影響,造成項目開工日期整體延后,后期為保證交樓持續趕工!
困難二:在標準層電梯廳施工過程中,因水壓原因導致臨時施工用水無法泵送至18樓及以上樓層,造成兩個單元的18-32層總計30層樓的泥工鋪貼作業受到影響,為保證工程有序進行,項目部安排在18樓及以上樓層設置蓄水桶,安排人員在每天6點下班后采取人工提水至受影響樓層進行蓄水,以保證第二天作業人員可以正常作業。

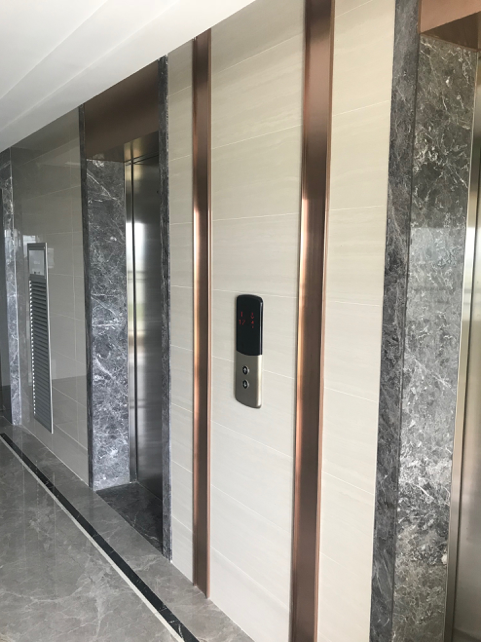

▲標準電梯廳

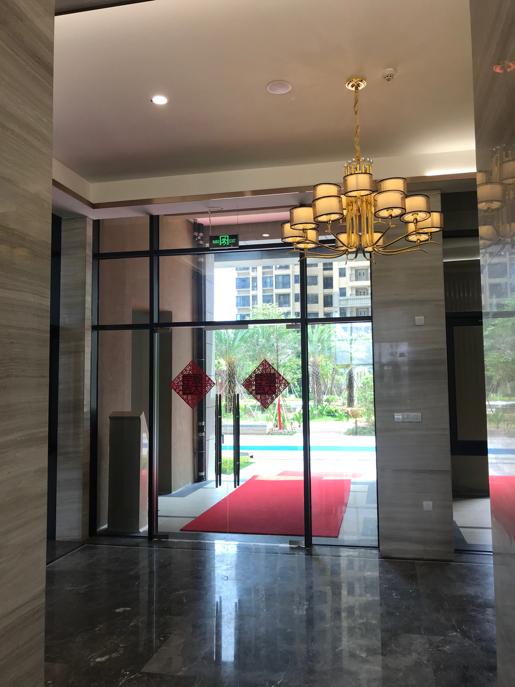

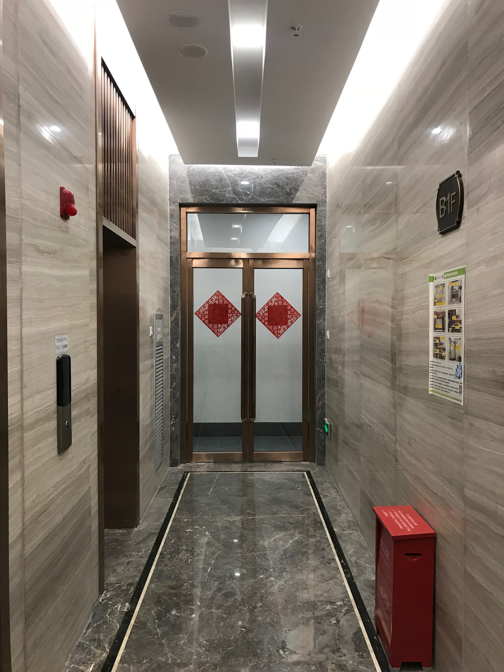

▲電梯大堂
▲電梯大堂
困難三:批量精裝項目用料多、用料廣,為避免造成浪費,傳家在涂料方面新增質量損耗監控員,在其中把控成本。團隊構成為:涂料工班組負責人-質量損耗監控-項目總經理-技術總控。層層把關,避免浪費,給甲方節約了一大筆開支。

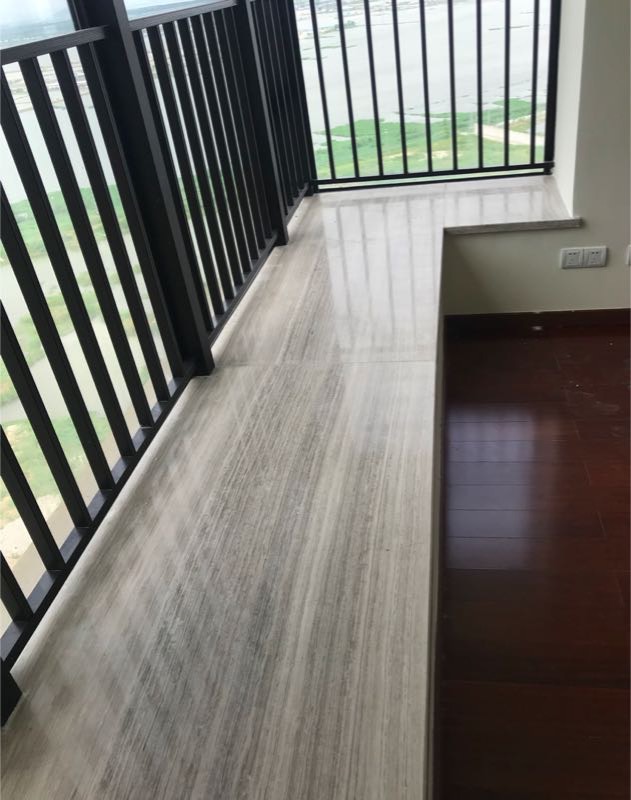

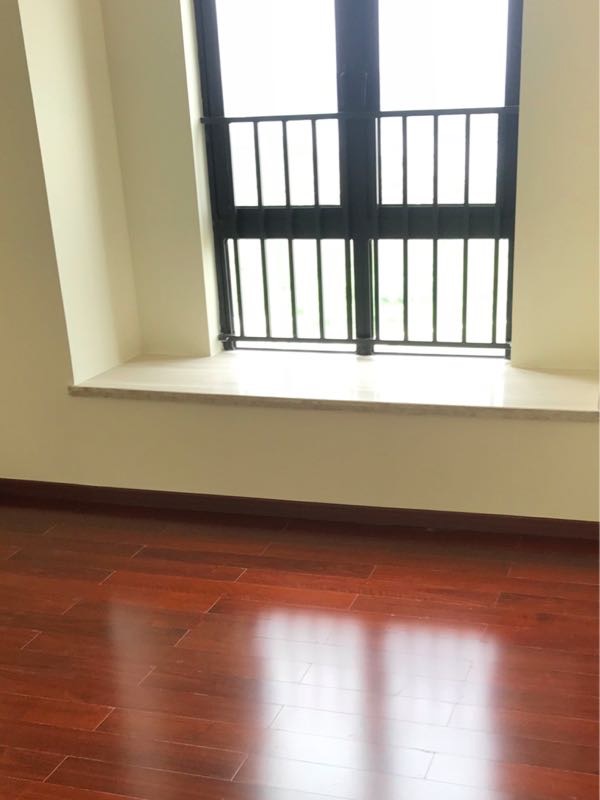

▲批量精裝窗臺石
批量精裝注重細節,注重品質。我們的工藝不論是水電、涂料、木作、泥工,都是精益求精,在過程中注重細節工藝,才能在最終收樓階段取得收樓率高達98%的成績。
讓每一位業主認可,是傳家團隊做批量精裝項目的的終極目標。以匠人精神追求完美的細節控,便是傳家的匠心之作。
